【北物联|会员动态】祝贺!世界单机容量最大的白鹤滩水电站机组转子全部吊装完成

发布时间:2022-1-21 15:38:52
分享到: 0

1月18日

哈电集团电机公司承制的

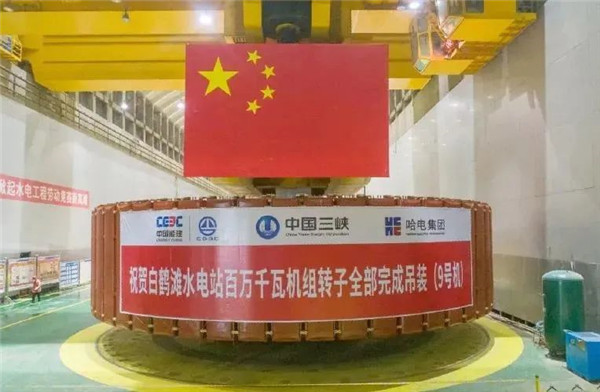

白鹤滩水电站9号机转子

精准落入机坑

至此

白鹤滩水电站16台机组

转子吊装工作全面完成

1月18日上午,哈电集团电机公司承制的白鹤滩水电站9号机转子,历时近一个小时的转运过程,最终安全平稳落入机坑,顺利实现了与发电机轴的精准对接。

白鹤滩水电站9号机转子由中心体、转子支架、主立筋、副立筋、磁轭及磁极等部分组成,直径约16.5米,整体高度为3.9米,起吊重量2300余吨。

作为水轮发电机组的转动部件,同时也是机组安装过程中吊装重量最大的核心部件,机组转子安装质量直接关系到水轮发电机组长期安全稳定运行。

2021年6月28日,白鹤滩水电站首批机组顺利投产发电以来,电站累计发电量突破173亿度。在习近平总书记贺信重要指示精神的指引下,哈电集团电机公司始终坚持发扬精益求精、勇攀高峰、无私奉献的精神,团结协作、攻坚克难,全力做好机组的安装调试等各项工作。

在参建各方的通力配合下,白鹤滩水电站9号机组磁轭整体圆柱度、磁轭整体偏心值、磁极圆柱度、磁极整体偏心值等各项参数指标均优于百万机组精品验收标准要求。据了解,9号机组计划于5月份进入无水调试阶段,6月上旬启动试运行调试,6月底完成72小时试运行,正式移交电厂投入商业运行。

白鹤滩水电站是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程。全球单机容量最大功率百万千瓦水轮发电机组,实现了我国高端装备制造的重大突破。哈电集团承制白鹤滩右岸电站全部8台机组的研发制造,在该机组上创新采用了长短叶片结构转轮等世界领先的研发成果。

电站机组全面投产后,将成为仅次于三峡电站的世界第二大水电站,年平均发电量624.43亿度,每年可节约标准煤约1968万吨,减少排放二氧化碳5160万吨,节能减排效益显著,对助力国家实现碳达峰、碳中和目标具有重要推动作用。

白鹤滩转子吊装节点>>

01

2020年9月9日

 白鹤滩水电站14号机组转子成功吊装,拉开右岸首台单机容量100万千瓦水轮发电机组总装的序幕。

02
2020年11月28日

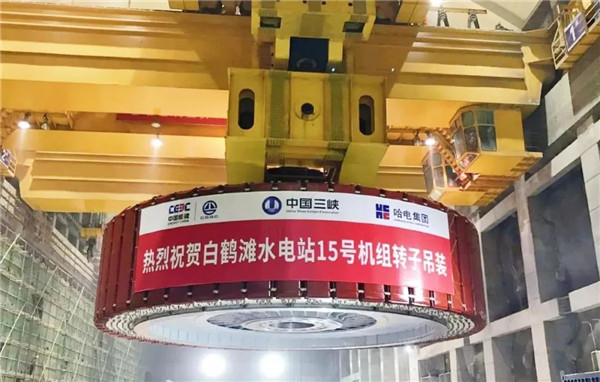

 白鹤滩水电站右岸第二台机组——15号机组转子成功吊装。

03

2021年1月31日

 白鹤滩水电站16号机组转子成功吊装。

04

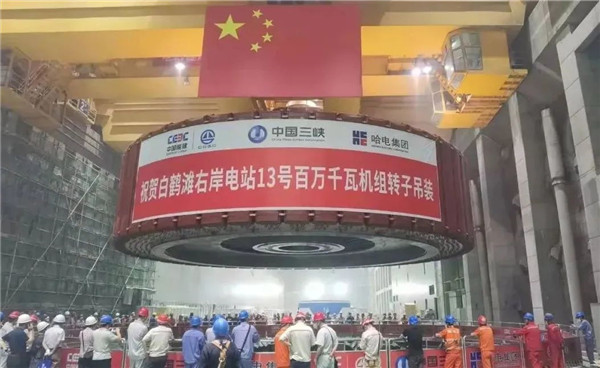

2021年4月25日

 白鹤滩水电站13号机组转子成功吊装。白鹤滩右岸电站百万千瓦机组转子吊装进度过半。

05

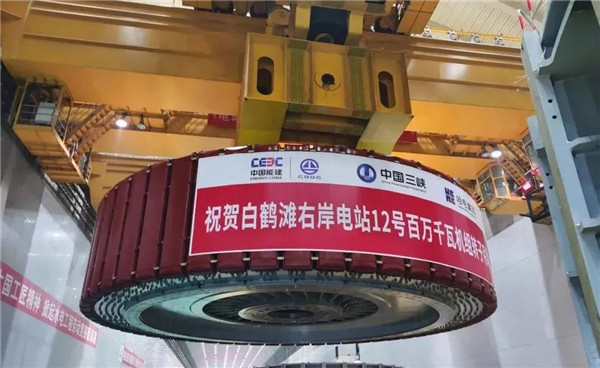

2021年6月28日

 白鹤滩水电站12号机组转子成功吊装,实现百万千瓦机组转子“第十吊”。

06

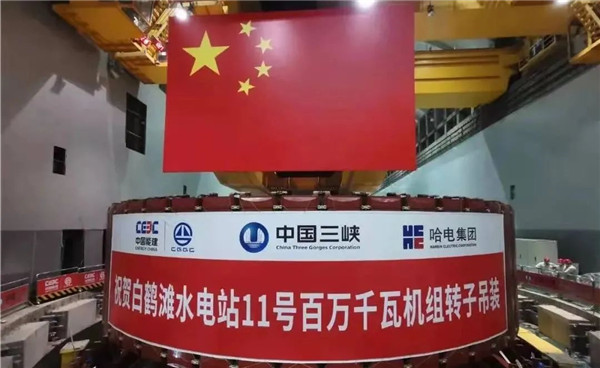

2021年9月27日

 白鹤滩水电站11号机组转子成功吊装。

07

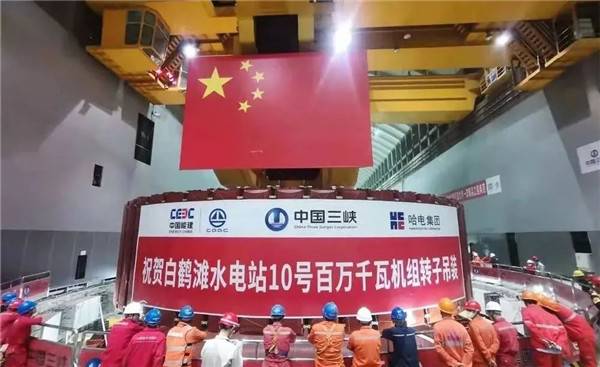

2021年11月16日

 白鹤滩水电站10号机组转子顺利吊装。该机组的安装调试进入冲刺阶段。

08
2022年1月18日

 白鹤滩水电站9号机组转子顺利吊装。白鹤滩水电站向全部机组投产发电发起冲刺。

通讯员:裴崇鸿 马金东 孙文

编辑:裴崇鸿 | 责任编辑:李文峰 | 监制:沈朝辉

主办:哈电集团新闻中心

 免责声明:
  此文内容为第三方自媒体作者发布的观察或评论性文章,所有文字和图片版权归作者所有,且仅代表作者个人观点,与北京物联网智能技术应用协会无关。文章仅供读者参考,并请自行核实相关内容。

首页|关于协会|北物联活动|会员服务|物联蜂群|创客空间|会员单位|联系我们

电话:010-66095089    地址:北京市西城区复兴门内大街45号院 京ICP备17049596号

本站由制作维护

公众微信二维码
